Neubau Altmühlbrücke Grösdorf

Mai 2023: geplante Fertigstellung der Bauarbeiten

bis KW 32: Stahlbetonarbeiten Unterbauten

bis KW26: Rammung der Spundwände für die Herstellung der Fundamente der Widerlager

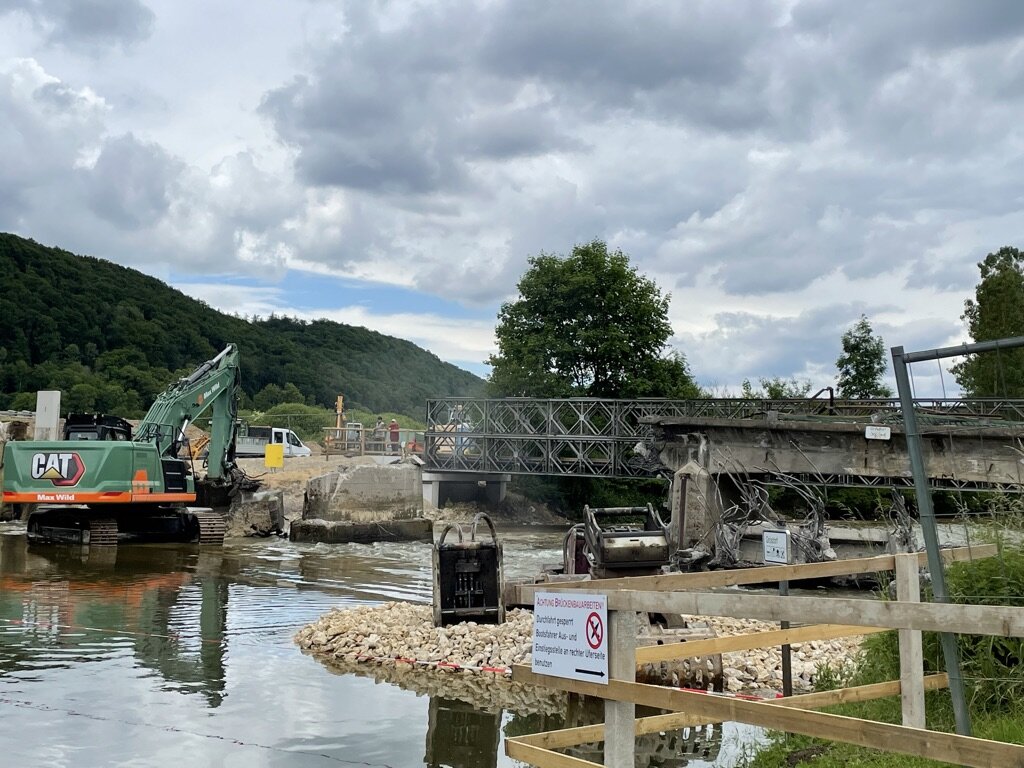

07.06.2022-10.06.2022 Abbruch der Bestandsbrücke

30.05.2022 Fund von 4 deutschen Fliegerbomben des Typ SD70 beim Aushub des Arbeitsraumes für den Abbruch Bagger

Mai 2022: Beginn der Bauarbeiten

März 2022: Vergabe der Bauarbeiten

Februar 2022: Ausschreibung der Bauarbeiten

Januar 2022: Erstellung der Ausführungsplanung

Dezember 2021: Einreichung des Förderantrages bei der Förderstelle

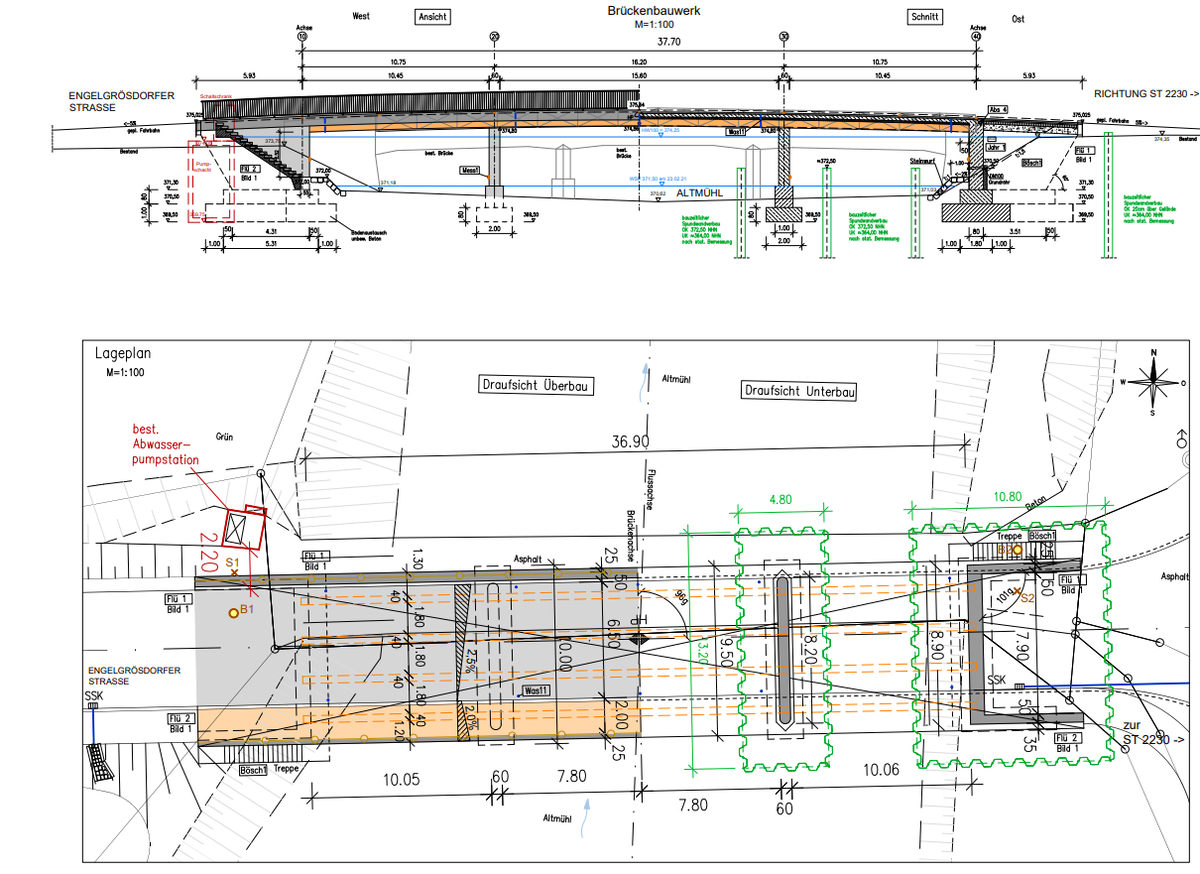

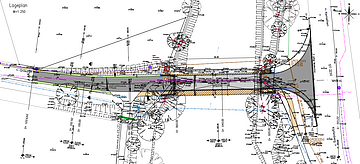

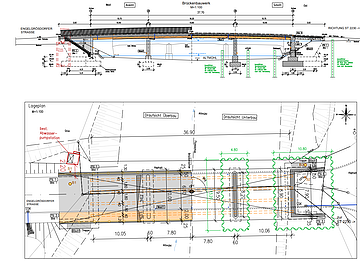

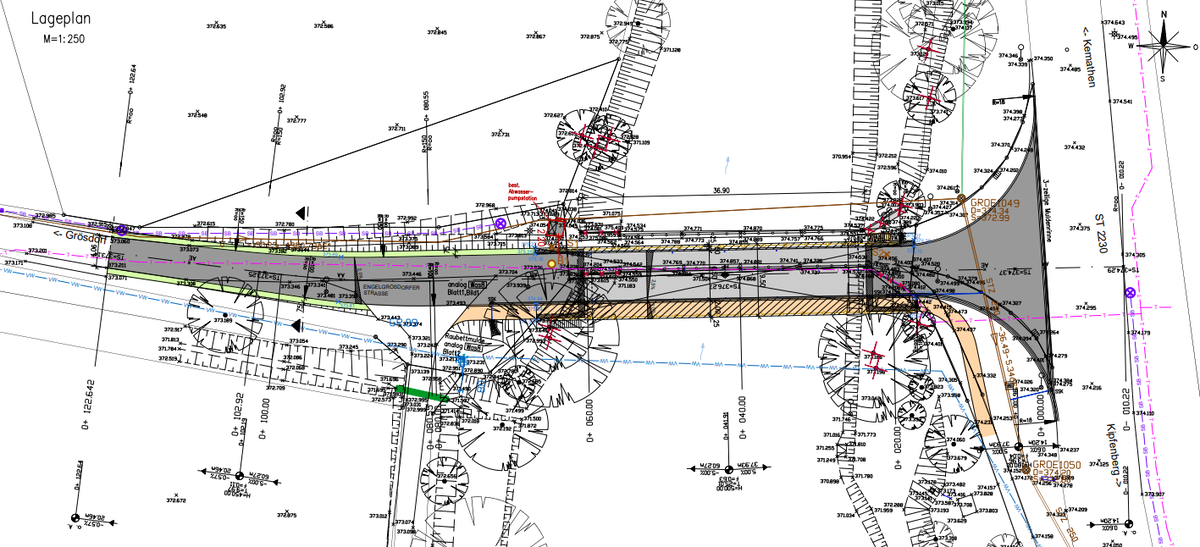

Neubau Altmühlbrücke Grösdorf LageplanNeubau Altmühlbrücke Grösdorf Ansicht Draufsicht

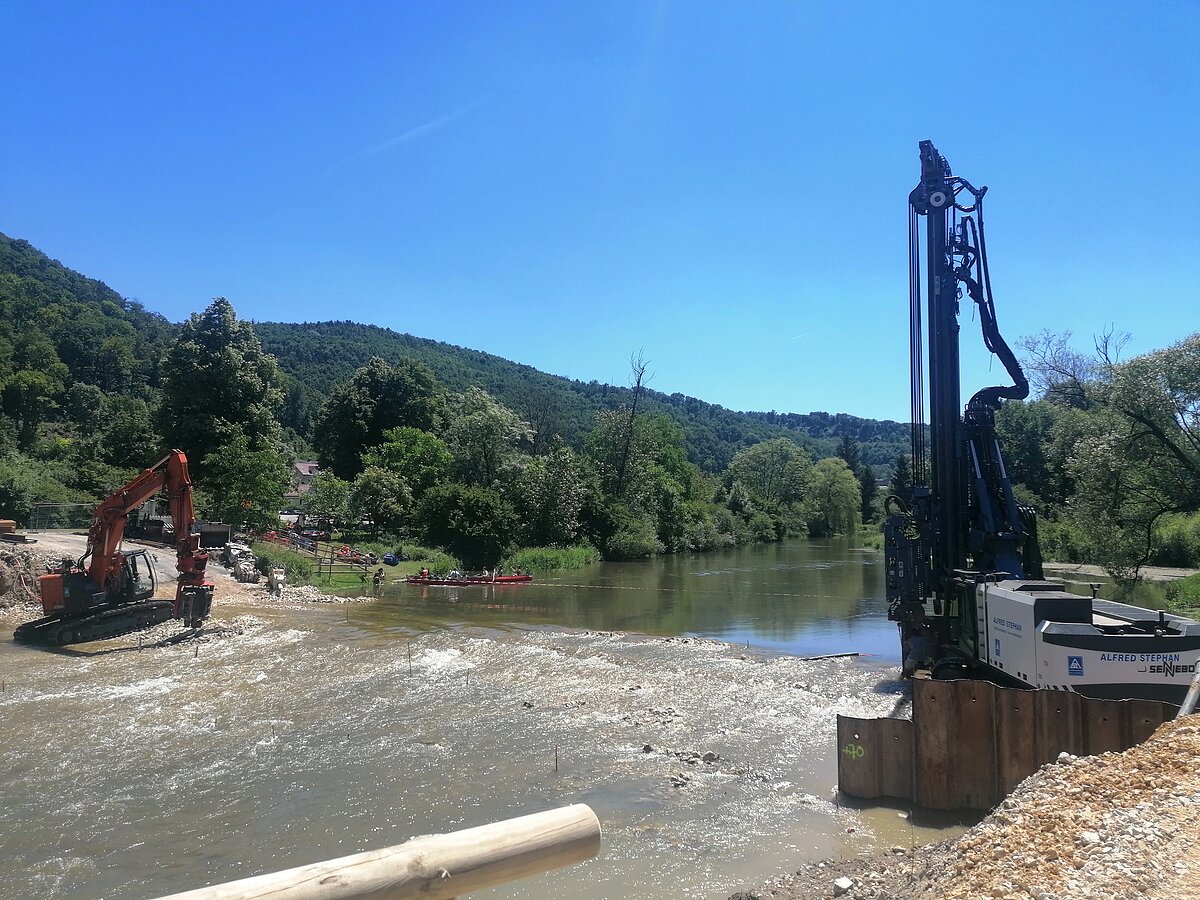

Einbau Spundwand
